2022年5月25日凌晨3點15分,隨著最后一方混凝土澆筑完成,標志著白沙洲大道信息管網遷改工程路由全程貫通。

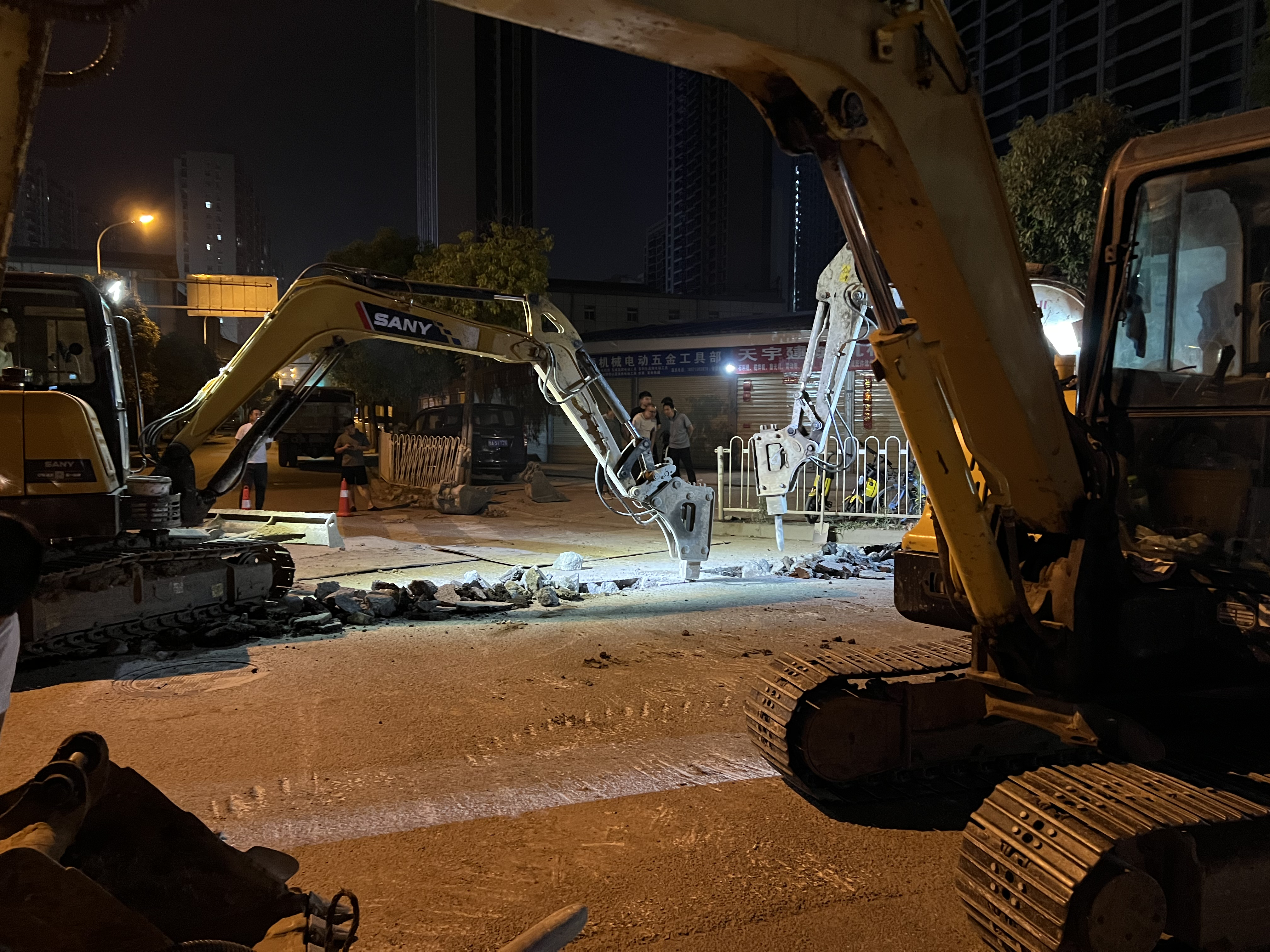

白沙五路與白沙洲大道交叉口沿線均為建材市場,各時間段車流量大,為了將交通影響降到最低,公司同城管、交管部門協商后,決定在夜間車輛通行相對較少時施工,必須保證凌晨5點前恢復路面,確保高峰時段車流暢通。我公司選調專業人員,組織4臺挖掘機、切割機同時進行作業,在不足20米的斷面,切割、破除、開挖、外運、包封回填一氣呵成,比預計時間提前了一個半小時恢復交通。
下一步,我公司將根據施工組織計劃,組織人員啟動線纜割接遷改工作,為主體樁基施工騰退斷面。
